安全库存量- DM阶段

日期:2017-04-22 / 人气: / 来源:www.biglss.com / 热门标签: 安全库存量-

欢迎您访问博革咨询官网!博革咨询是中国首家整合精益生产/六西格玛/流程再造的咨询公司,专注于提供 精益生产6S现场管理TPM设备管理精益工厂布局专业目视化精益供应链精益研发六西格玛管理智能制造等综合性问题解决方案并负责落地实施。

全国咨询热线:021-62373515、157-2153-3189

我们承诺:见效快、易复制,目标必对赌!


  芯片测试板(ProbeCard)是用于芯片测试的关键器件,每种产品都有其专用的测试板, 是根据测试产品的不同特殊设计的,每个测试板的价格约为3-5千美元。F公司共有大约200余种,超过1500套测试板。在芯片测试部门设有1个测试板管理部门(分为维修工程师组和日常管理小组)负责维护和管理板子的日常使用及新板子的采购。这个小组目前有3个衡量指标:由于板子维护不及时导致的生产停线(PCR板停机率);每年用于板子维修和新板子采购的总费用;板子限制使用的百分率。目前由于板子维护不及时导致生产线停线的比例低于2%。但板子的费用很高,超过100万美元/年。板子限制使用的百分率大约是在15%的水平,公司希望降低板子限制使用的百分率,并且降低测试板的年费用。

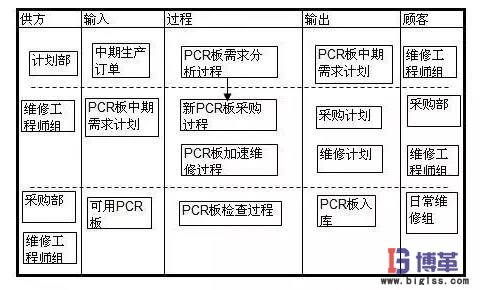

  PCR板的管理流程可以分解为需求管理流程和日常使用管理流程2部分,其SIPOC图如下
PCR板的管理流程
PCR板的管理流程

  对于维修工程师以及日常维修小组来说,PCR板出现故障的概率和每次维修的时间是不规律的,一直以来,板子的安全库存公式都是凭借经验确定的。而这个经验公式是建厂时,从美国工厂沿袭而来。每多一个板子就需要5千美元的额外投资。

  维修部分为维修工程师组和日常维修组2个部分。维修工程师负责新板子的采购,板子的比较复杂的维修。日常维修组负责简单的维修/清理以及板子的库存管理。由于维修工作负荷不均匀,某些时刻PCR板不能及时维修。

  需求是不均衡的,而板子是根据峰值购买的,有时候某些板子需求下降后,当板子出现故障后,就不去做维修了。但这会增加限制使用Hold Rate率。

  测量阶段

  PCR板使用的时间段的测量
PCR板使用的时间段的测量

  公司现有一套电子化的测试板管理系统(PCTS),在该系统中测试板被定义了7个状态,Hold, Production run, ProductionReady, inspection/Qualify, Rebuild, Extended repair.

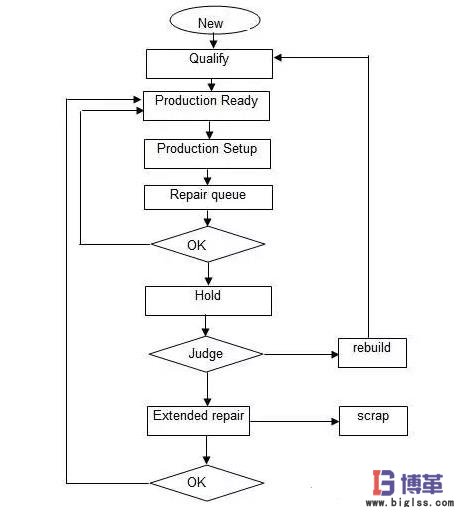

  测试板管理系统的逻辑图

  新PCR板采购,首先要经过验收(Qualify),验收合格后进入待生产使用状态(Production Ready)。生产部门需要时领用,PCR板转为生产使用状态(Production Setup)。生产中PCR板出现故障或者转换产品时,生产线交回PCR板,PCR板处于待维修状态(Repair queue),随后PCR日常管理小组工人检查清理PCR板,将好的PCR板以及小的问题自行处理后的PCR板入库(转为待生产状态),有问题的PCR板转为限制使用状态等待工程师小组来处理。一部分PCR板由工程师小组自行维修后入库(待生产状态),另一部分PCR板交付给供应商维修,维修后的PCR板需要重新验收后才能入库。

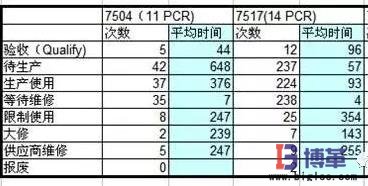

  小组决定对2种需求比较高的PCR板,收集了其2008年1-6月的系统过账数据,整理到的分布如下表
系统过账数据

  系统分析:

  PCR板过账都是利用barcode自动扫描,次数可以保证100%准确。过账时间的准确性,内部生产部门,PCR日常管理小组,PCR维修工程师之间交接都要求物料和实物一起交接,因此过账时间是可信的。

  成本数据

  PCR 管理成本分为固定成本和可变成本。可变成本中包括PCR板的购买成本,大修成本以及外包维修成本3个组成部分。

  购买成本:购买一块PCR板需要3-5千美元。PCR板需求数量是由产品需求预测数+安全库存。

  目前的安全库存对所有产品都应用相同的公式,如下:
安全库存对所有产品都应用相同的公式
  当PCR板需求为1-2时,安全库存为2块。3-6,安全库存为3块。7以上,安全库存为4块。

  如果减少安全库存的数量,可以降低成本。但必须满足支持生产的需要。

  大修成本:大修主要是更换PCR板上的探针,每颗探针成本大约3-10美元,每颗探针有标准使用寿命,寿命到期后需要更换,降低这项成本不包括在此项目中。

  外包维修成本:PCR板由基板和探针组成,当基板出现故障时,需要送回经销商翻修,每次大约500美元。 降低这项成本也不包括在此项目中。

  PCR板停机率数据收集

  当前纪录的由于PCR板故障导致的停机率在1.5%.

  停机率定义:当PCR板出现故障,从设备停机到新的PCR板安装,生产开始的时间/总运行时间。

  注: 如果PCR板被Hold,没有新板子可以替换,生产会转为其他产品。

作者:老麦

咨询采购表

精益生产怎么做?六西格玛咨询怎么做?项目周期是多少?大概需要多少费用?

我是什么企业?目前需要解决的问题是什么?预算周期是多少?想要达到什么效果?

姓名: *

公司: *

职位: *

手机: *

咨询需求: *

城市:

验证码: 看不清?点击更换

24小时客服电话: 021-62373515

欢迎您浏览博革咨询官方网站!我们专注于精益生产咨询六西格玛咨询精益供应链咨询5S6S现场管理TPM设备管理咨询工厂布局规划目视化看板设计等领域的落地咨询;若对本页面内容不感兴趣或想了解更多与您企业、行业相关的资讯,可通过以下方式寻找解决方法:

(1)工作时间可拨打我们的全国咨询热线:15721533189,021-62373515 进行咨询;

(2)在网站栏目右侧“搜索框” 输入您感兴趣的关键词,搜索相关内容;

(3)点击左侧“在线咨询”按钮, 您可以和我们的专家老师在线咨询;

(4)非工作时间请点击网站下方的“留言” 按钮,留下您的联系方式和需要咨询的内容,我们将安排专业顾问给您解答;

(5)入群方式:扫描左图二维码,添加小博微信好友,通过认证后,加入精益生产VIP会员微信群。


Go To Top 回顶部
